Основы систем класса MRP-MRPII

Геннадий Верников
Философия и основные понятия MRP | Формирование входной информации для MRP-программы | Результаты работы | Планирование производственных мощностей с помощью CRP-cистемы (Capacity Requirements Planning) | Эволюция MRP. Переход от MRP к MRPII

На практике MRP-система представляет собой компьютерную программу, которая логически может быть представлена при помощи следующей диаграммы:

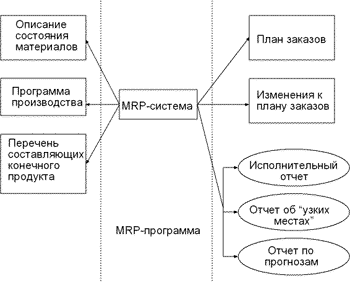

Диаграмма 1. Входные элементы и результаты работы MRP-программы

На приведенной выше диаграмме отображены основные информационные элементы MRP-системы.

Итак, опишем основные входные элементы MRP-системы:

  • Описание состояния материалов (Inventory Status File) является основным входным элементом MRP-программы. В нем должна быть отражена максимально полная информация о всех материалах-комплектующих, необходимых для производства конечного продукта. В этом элементе должен быть указан статус каждого материала, определяющий, имеется ли он на руках, на складе, в текущих заказах или его заказ только планируется, а также описания, его запасов, расположения, цены, возможных задержек поставок, реквизитов поставщиков. Информация по всем вышеперечисленным позициям должна быть заложена отдельно по каждому материалу, участвующему в производственном процессе.
  • Программа производства (Master Production Schedule) представляет собой оптимизированный график распределения времени для производства необходимой партии готовой продукции за планируемый период или диапазон периодов. Сначала создается пробная программа производства, впоследствии тестируемая на выполнимость дополнительно прогоном через CRP-систему (Capacity Requirements Planning), которая определяет достаточно ли производственных мощностей для ее осуществления. Если производственная программа признана выполнимой, то она автоматически формируется в основную и становится входным элементом MRP-системы. Это необходимо потому как рамки требований по производственным ресурсам являются прозрачными для MRP-системы, которая формирует на основе производственной программы график возникновения потребностей в материалах. Однако, в случае недоступности ряда материалов, или невозможности выполнить план заказов, необходимый для поддержания реализуемой с точки зрения CPR производственной программы, MRP-система в свою очередь указывает о необходимости внести в нее корректировки.
  • Перечень составляющих конечного продукта (Bills of Material File) -- это список материалов и их количество, требуемое для производства конечного продукта. Таким образом, каждый конечный продукт имеет свой перечень составляющих. Кроме того, здесь содержится описание структуры конечного продукта, т.е. он содержит в себе полную информацию по технологии его сборки. Чрезвычайно важно поддерживать точность всех записей в этом элементе и соответственно корректировать их всякий раз при внесении изменений в структуру и/или технологию производства конечного продукта.

Напомним, что каждый из вышеуказанных входных элементов представляет собой компьютерный файл данных, использующийся MRP-программой. В настоящий момент MRP-системы реализованы на самых разнообразных аппаратных платформах и включены в качестве модулей в большинство финансово-экономических систем. Мы не будем останавливаться на техническом аспекте вопроса и перейдем к описанию логических шагов работы MRP-программы. Цикл ее работы состоит из следующих основных этапов:

1. Прежде всего MRP-система, анализируя принятую программу производства, определяет оптимальный график производства на планируемый период.

2. Далее, материалы, не включенные в производственную программу, но присутствующие в текущих заказах, включаются в планирование как отдельный пункт.

3. На этом шаге, на основе утвержденной программы производства и заказов на комплектующие, не входящие в нее, для каждого отдельно взятого материала вычисляется полная потребность, в соответствии с перечнем составляющих конечного продукта.

4. Далее, на основе полной потребности, учитывая текущий статус материала, для каждого периода времени и для каждого материала вычисляется чистая потребность, по следующей формуле:

Если чистая потребность в материале больше нуля, то системой автоматически создается заказ на материал.

5. И наконец, все заказы созданные ранее текущего периода планирования, рассматриваются, и в них, при необходимости, вносятся изменения, чтобы предотвратить преждевременные поставки и задержки поставок от поставщиков.

Таким образом, в результате работы MRP-программы производится ряд изменений в имеющихся заказах и , при необходимости, создаются новые, для обеспечения оптимальной динамики хода производственного процесса. Эти изменения автоматически модифицируют Описание Состояния Материалов, так как создание, отмена или модификация заказа, соответственно влияет на статус материала, к которому он относится.
